安徽2017—2021年高速公路规划建设项目表
2017-06-16

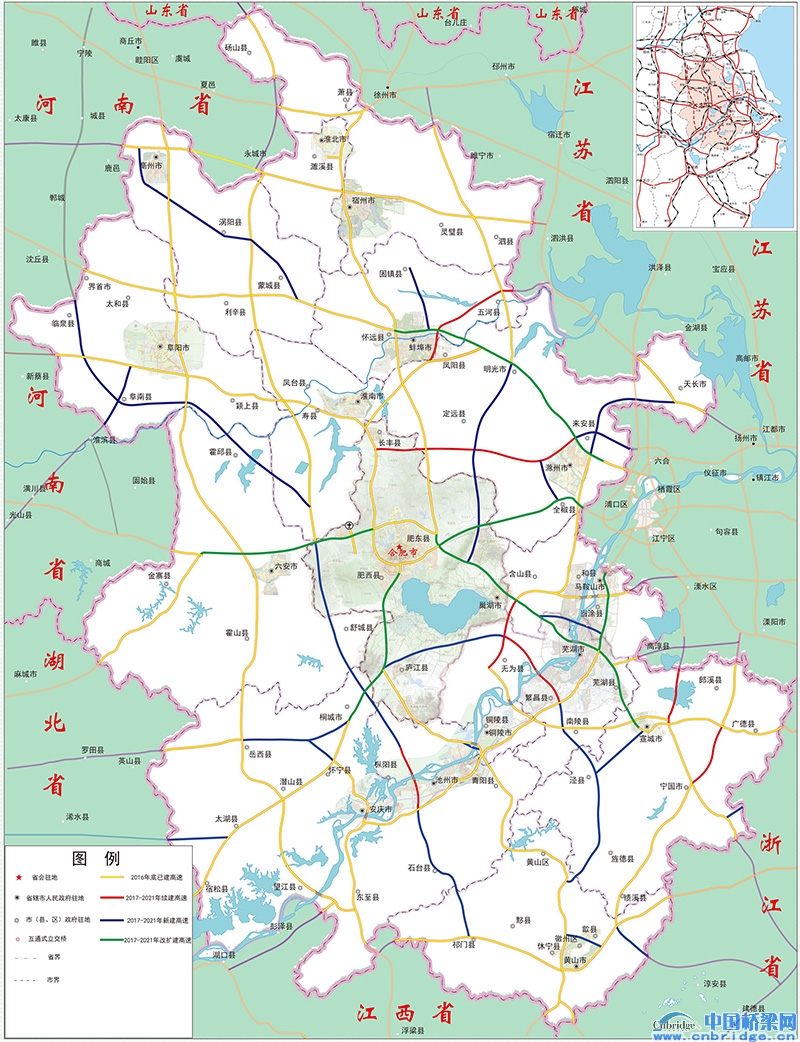

2017—2021年高速公路规划项目分布图



 2017—2021年高速公路规划建设项目表

项目名称

建设内容

建设里程

(公里)

总投资

(亿元)

建设年限

责任单位

合 计



2344.8

2084.91





(一)在建项目



597.7

528.0





芜湖长江公路二桥

新建55.51公里,其中21公里6车道,35公里4车道

55.51

90.4

20132017

安徽省交通控股集团公司

北沿江高速巢湖至无为段

新建 43.86公里,其中22公里六车道,22公里4车道

43.86

36.6

20142017

安徽省交通控股集团公司

池州长江公路大桥

新建 41公里,其中6公里6车道,35公里4车道

41

60.2

20152019

安徽省交通控股集团公司

滁州至淮南高速公路

新建 125.17公里4车道

125.17

82.6

20152018

安徽省交通控股集团公司

宁宣杭高速狸桥至宣城段

新建30.62公里4车道

30.62

21.3

20142017

安徽省交通控股集团公司

溧宁高速广德至宁国段

新建38.32公里4车道

38.32

25.8

20162019

安徽省交通控股集团公司

合徐高速陇西立交至路口段改扩建

改扩建9.44公里8车道

9.44

6.8

20162017

安徽省交通控股集团公司

沪陕高速公路周庄至陇西枢纽段改扩建

改扩建86.58公里8车道

86.58

63.75

20162019

安徽省交通控股集团公司

芜合高速公路林头至陇西立交段改扩建

改扩建54.09公里8车道

54.09

46.58

20162019

安徽省交通控股集团公司

京台高速公路方兴大道至马堰段改扩建

改扩建51.11公里8车道

51.11

43.97

20162019

安徽省交通控股集团公司

蚌埠至五河高速公路

新建62公里4车道

62

50

20162019

安徽蚌五高速公路投资公司

(二)2017年新开工项目



349.5

287.71





芜黄高速南沿江至黄山段

新建117公里4车道

117

119

20172020

安徽省交通控股集团公司

固镇至蚌埠高速公路

新建36公里4车道

36

25.41

20172020

安徽省交通控股集团公司

明光至巢湖高速公路

新建132公里4车道

132

91

20172020

滁州市政府

沪陕高速滁州支线

新建27公里4车道

27

23.1

20172020

安徽省交通控股集团公司

来安至六合高速

新建37.5公里6车道

37.5

29.2

20172020

安徽滁宁高速公路开发公司

(三)2018年新开工项目



803.6

700.4





上海至武汉高速无为至岳西段

新建154公里4车道,扩建43公里8车道

197

175.3

20182021

安徽省交通控股集团公司

德上高速合肥至枞阳段

新建133公里4车道

133

93

20182021

安徽省交通控股集团公司

溧宁高速黄山至千岛湖段

新建24.6公里4车道

24.6

40.3

20182021

安徽省交通控股集团公司

德上高速池州至祁门段

新建92公里4车道

92

120

20182021

安徽省交通控股集团公司

合肥至六安至大顾店段改扩建

改扩建106公里,其中80公里8车道,26公里6车道

106

74.5

20182021

安徽省交通控股集团公司

北沿江高速滁州至天长段

新建66.97公里4车道

66.97

48.36

20182021

安徽省交通控股集团公司

芜合高速芜湖至林头段改扩建工程
