首页 > 工程设计 > 正文
大连湾海底隧道项目BIM技术应用
2021-06-25 来源:易图BIM

  一、工程概况

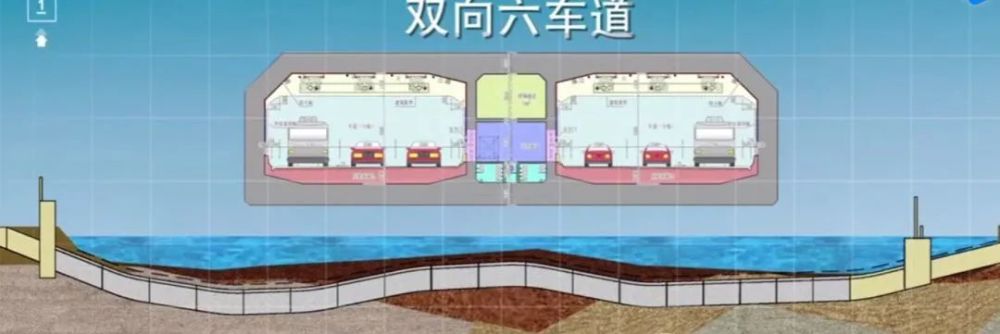

  大连湾海底隧道和光明路延伸工程为国内首个大型跨海沉管隧道PPP项目,工程全长约12.1公里,总投资约163亿元,建成后将为大连市增加一条纵贯南北的快速通道,海底隧道工程主线全长5.1公里,采用沉管法施工,共需安装大型沉管18节,本项目建设规模大、建设标准高、技术难度大、水上作业组织复杂,从建设伊始,本项目树立了打造全生命周期BIM示范项目的目标,全面应用BIM技术和多维度信息化手段,以信息化引领海底隧道的建设和运营。

  二、BIM技术研究与应用

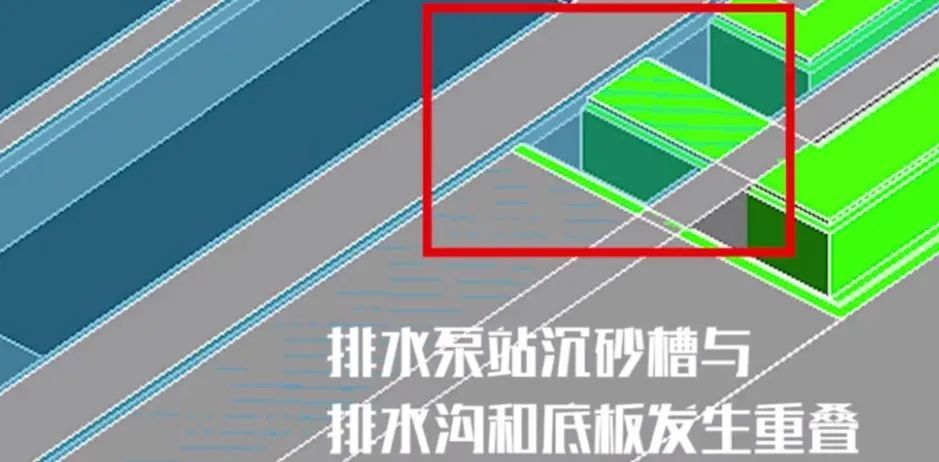

  图纸审核:在工程开工前期,施工人员利用BIM模型对施工图纸进行了详细的比对检查,截至目前,累计已发现图纸问题20余处,有效避免了因上述图纸问题引起的返工等一系列问题,保证了施工的顺利。

  工程算量:为了提升对水下施工的管控力度,本项目以水下勘测数据为依据,建立了完整的水下地质模型,将不可见的水下施工变为可见,极大降低了水下施工的管控难度,同时可以灵活、快速计算水下施工工程量,大幅提升的工作效率。

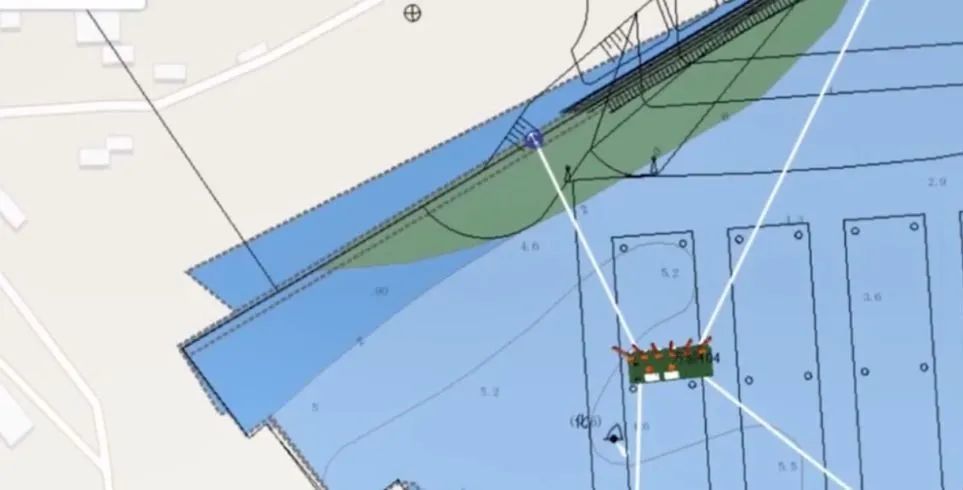

  船舶定位:为加强施工水域作业船舶的调度管理,本工程开发建设了施工水域船舶管理平台,通过高精度的施工船舶位置和船舶姿态的显示,查询、定位整体提升了本项目施工船舶管理力度,有效避免了船舶调度混乱对施工的影响。

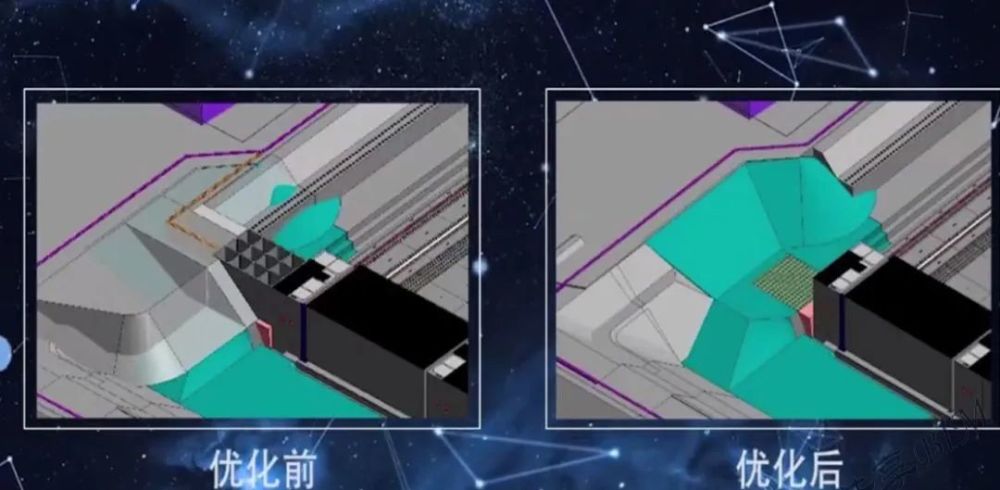

  方案优化:为提升施工方案的合理性,在方案制定过程中大量应用BIM技术,进行了方案模拟,在三维环境下分析方案可行性,为方案的顺利实施提供了有力保障。

  施工推演:由于本工程施工工艺复杂、交叉作业多,为了使工程能够顺利进行,项目部对各分项工程均进行了细化到日的施工进度推演,并在推演中模拟了主要设备的施工路线、柱位位置,通过精细的推演,提前理顺施工组织思路,切实体现施工预建造。

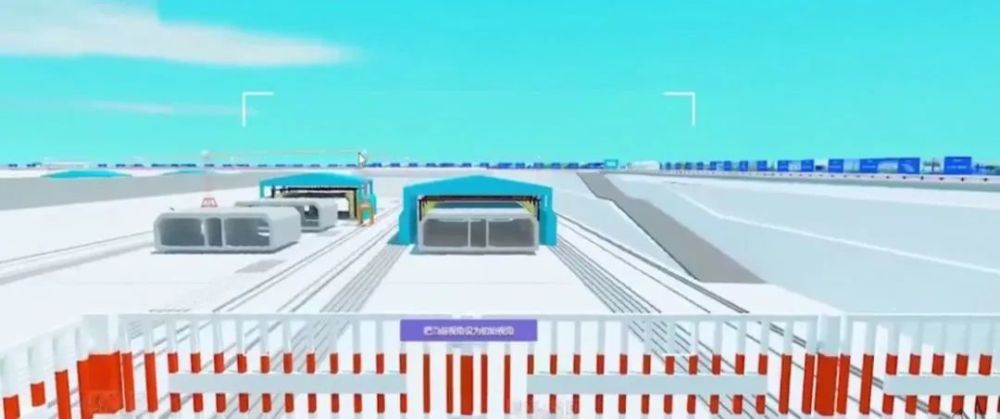

  可视化交底:为了提升现场作业人员对技术及安全交底内容的理解程度,BIM技术被广泛应用到交底中,技术人员通过工艺模拟动画、全景作业指导书、VR等手段,结合现场详细的讲解,让作业人员身临其境的了解工艺的重点、难点、危险点等,大幅提升交底的直观性。

  BIM管理平台:在项目管理过程中,充分将BIM和互联网、物联网、云技术等现代化信息技术融和,建立项目BIM施工管理平台,使BIM在信息交换、可视化的优势等到充分的发挥,平台客户端、网页端、移动端三端数据同步,可实现任务分配、进度统计、流程提取、数据收集分析等多项功能,覆盖进度、质量、成本、安全、人员、物资、档案等多项管理环节,另外,BIM与物联网充分结合,BIM平台对接门禁、视频监控、结构监测、环境监测等多种数字化设备,BIM成为信息的载体和整合的基础,同步显示各类数据情况,显著提升现场管理水平,工作效率和效果全面提升。

  其他应用:除上述应用外,BIM还渗透到本工程建设的多个细节,如通过建立临建场地模型,充分利用有限的施工场地,快速形成临建工程量和建设费用,各项设施布置也更加经济、合理。在模板、支架等施工辅助设施设计中,直接利用Revit软件建立三维设计模型,实现了临时结构BIM正向设计和精细化仿真预拼装,大幅提升了模板设计效率和质量。

  三、总结

  在本项目BIM应用过程中,我们本着自信、务实、专业、创新的准则,以让管理更智能为使命,从实际出发,致力于打造国内首个数字化工程、实际工程,双产品移交PPP项目,为项目后期智能运营维护奠定坚实的基础,在建筑业智能化、信息化高速发展的时代,我们坚信信息引领大有作为。

  素材来源:中交一航局第三工程有限公司

  (版权归原作者所有,图片来自网络;如有侵权,请与我们联系,我们将在第一时间进行处理。)

Copyright © 2007-2022 cnbridge.cn All Rights Reserved
服务热线:010-64708566 法律顾问:北京君致律师所 陈栋强
ICP经营许可证100299号 京ICP备10020099号-1  京公网安备 11010802020311号
